白鸟湖智慧养老社区建设项目工程进度

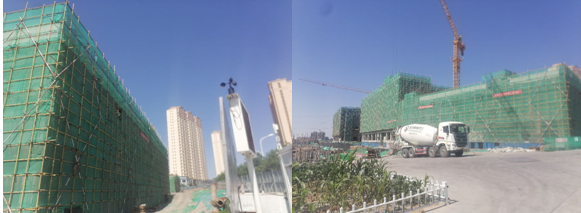

白鸟湖智慧养老社区建设项目于2023年3月14日复工,自开工到现在项目形象进度为:
A栋(地上六层,地下一层)主体封顶已完成,墙体砌筑完成50%。
B栋(地上六层,地下一层)主体封顶已完成,墙体砌筑完成95%。
C栋(地上六层、局部三层,地下局部一层)主体封顶已完成,墙体砌筑完成85%。
D栋(地上一层)主体封顶。
E栋(地上三层)主体封顶已完成,墙体砌筑完成95%。
挡土墙施工完成120米,新开挖130米。基础钢筋绑扎完成。
新疆维泰置业有限公司
2023年6月16日
